受136號文影響,國家能源集團放棄800MW光伏基地指標!
光伏產業網訊
發布日期:2025-12-08
核心提示:
國家能源集團調減新能源投資
12月5日,國家能源集團長源電力股份有限公司發布《關于國能長源漢川市新能源百萬千瓦基地二期項目進展情況的公告》、《關于國能長源漢川市新能源百萬千瓦基地三期項目進展情況的公告》、《關于國能長源荊門市源網荷儲百萬千瓦新能源基地鐘祥子項目進展情況的公告》。






公告顯示,國家能源集團計劃調整湖北漢川、荊門兩地新能源基地的投資規模,合計放棄規模共計800MW,總投資金額較原計劃減少46.94億元。

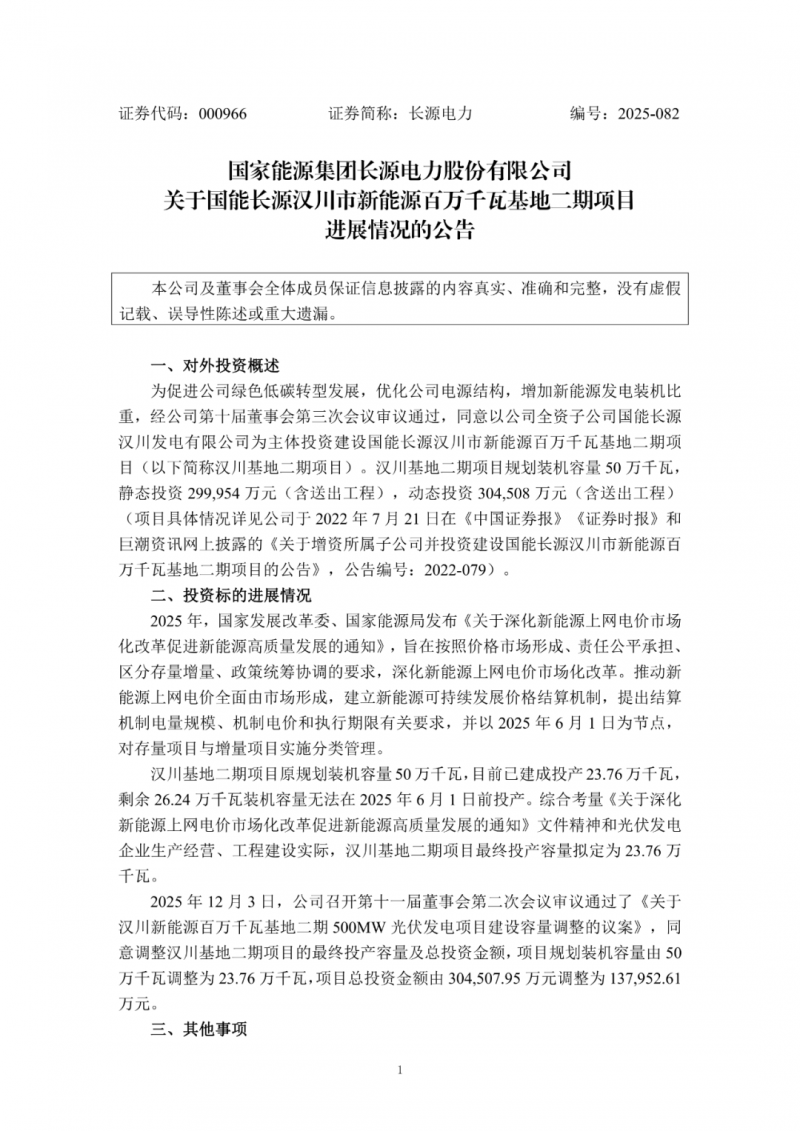

漢川新能源百萬千瓦基地二期500MW光伏發電項目,因剩余262.4MW裝機容量無法在2025年6月1日前投產,長源電力決定將建設容量由500MW調整為237.6MW,投資金額由30.45億元調整為13.80億元。
漢川新能源百萬千瓦基地三期400MW光伏發電項目,因剩余237.6MW裝機容量無法在2025年6月1日前投產,長源電力決定將建設容量由400MW調整為162.4MW,投資金額由20.87億元調整為7.56億元。

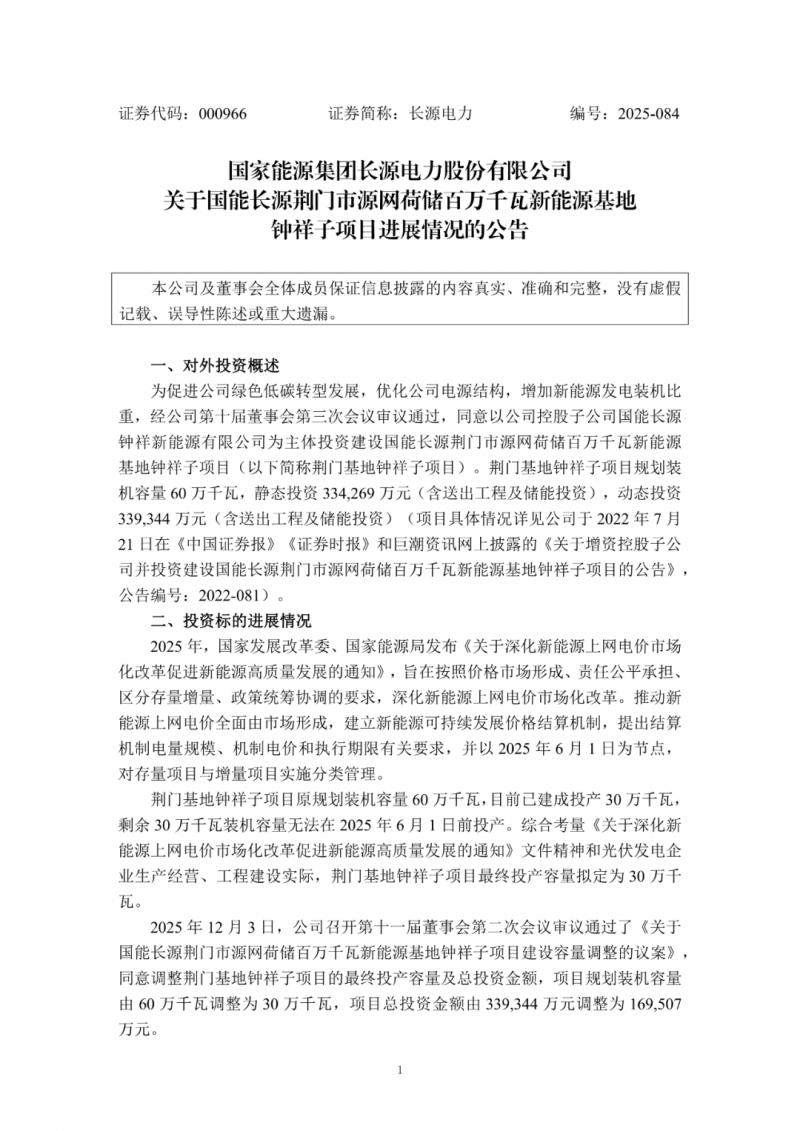

國能長源荊門市源網荷儲百萬千瓦新能源基地鐘祥子項目,因剩余300MW裝機容量無法在2025年6月1日前投產,長源電力決定將建設容量由600MW調整為300MW,投資金額由33.93億元調整為16.95億元。

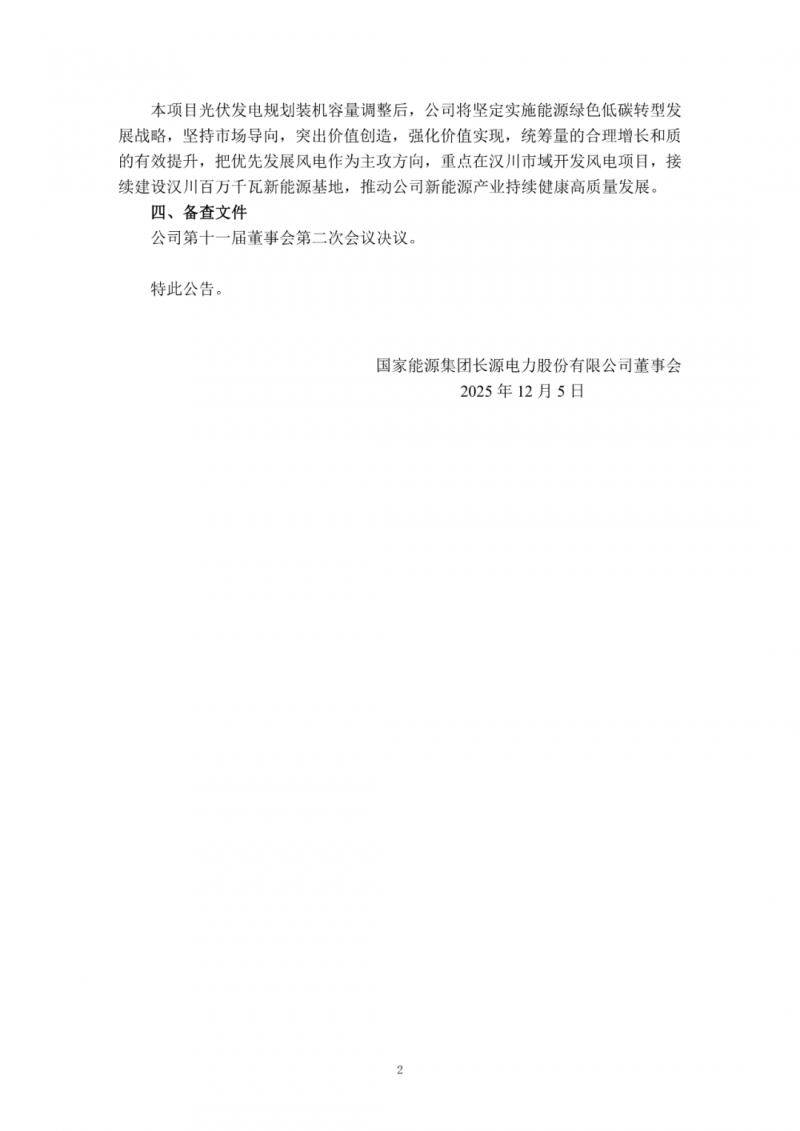

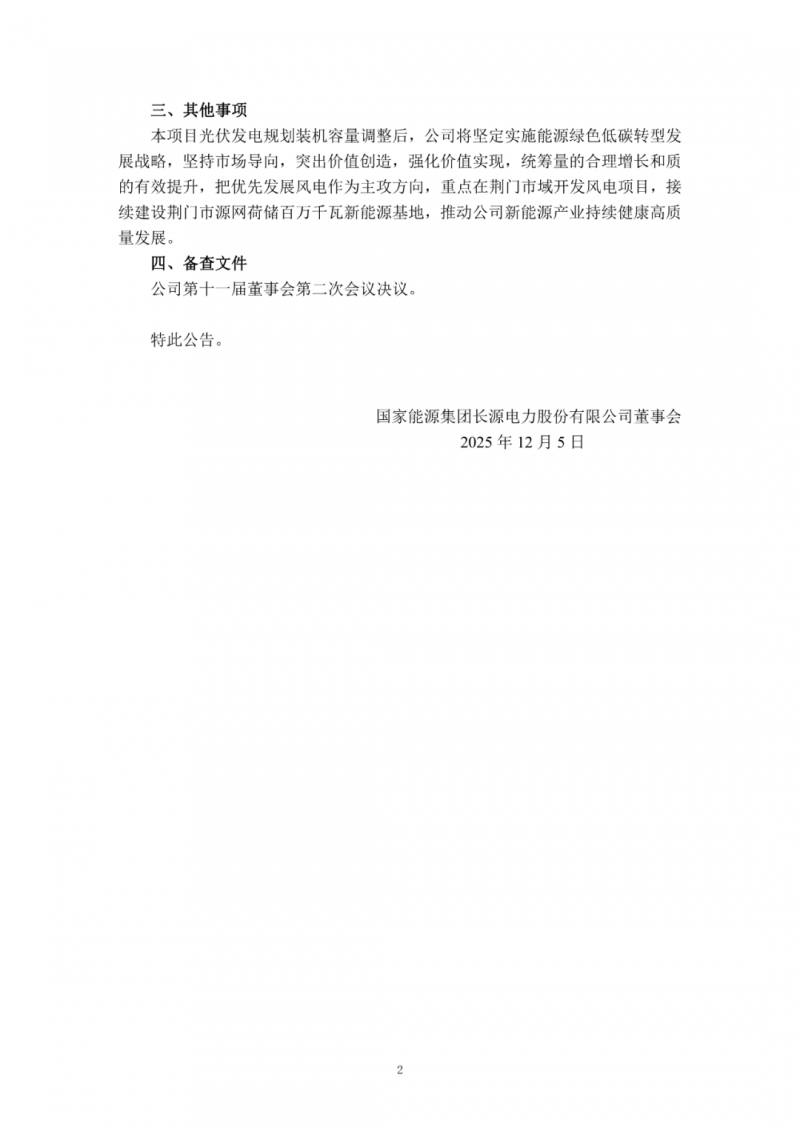

指的注意的是,長源電力表示,項目光伏發電規劃裝機容量調整后,公司將堅定實施能源綠色低碳轉型發展戰略,堅持市場導向,突出價值創造,強化價值實現,統籌量的合理增長和質的有效提升,把優先發展風電作為主攻方向,重點在荊門市域、漢川市域開發風電項目,接續建設荊門市源網荷儲百萬千瓦新能源基地、漢川百萬千瓦新能源基地。
